銅陵龍山湖苑?云峰居

蕪湖赭山春秋

宣城香溢梅溪四期

南陵陵陽學府花園8號樓工程
11月,公司以深入學習黨的二十大精神為契機,圍繞“保交房”目標,各項目全力以赴、傾力推進,全面提升“交付力”,積極組織業主開放日活動,化解業主焦慮,讓業主順利拿到鑰匙,實現安居夢想。
銅陵龍山湖苑·云峰居

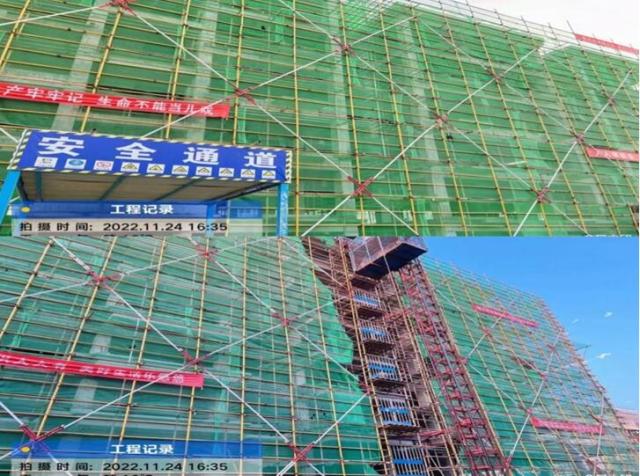

1#、2#、3#、4#、5#、6#、7#、8#、11#、12#樓均已封頂。其中:1#、3#、5#、8#、11#、12#樓竣工綜合驗收已完成。2#樓地坪砼澆筑結束,外墻保溫施工結束,真石漆施工中;4#樓外墻保溫施工結束,真石漆施工中;6#樓墻體粉刷結束,窗框安裝收尾工作中;7#樓地坪砼澆筑結束,真石漆施工中;9號樓安裝8層頂模板;10號樓11層頂板砼己澆筑,墻體砌筑4層。
蕪湖赭山春秋

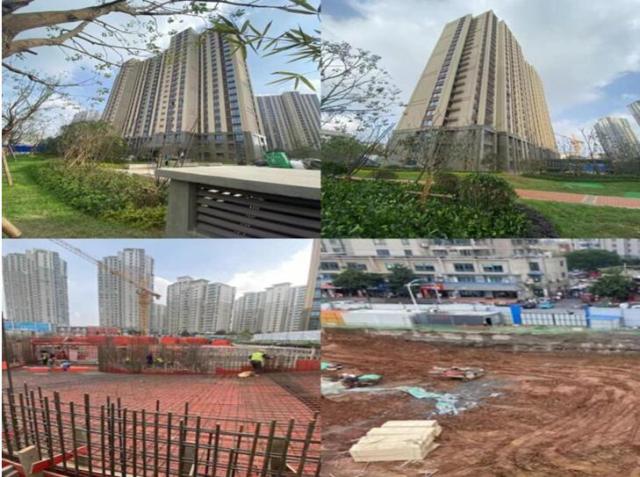

7#樓主體及周邊道排、景觀等專業工程實體已完工,目前均處于資料整理、申報驗收階段;7#樓主體待月底業主開放日活動完成后,申報單體竣工驗收。人防23區(8#樓)月底澆筑負一層結構砼至±0.000標高;人防22區負二層結構完成。3#樓樁基施工完成,正在完善資料和手續,準備樁基靜載試驗。
宣城香溢梅溪小區四期
組織業主開放日活動,持續推進規劃核實和竣工驗收工作。
南陵·陵陽學府花園8#樓工程
目前工程已封頂,正在施工內部二次結構。
